ブログ|株式会社浦口電機

ブログ

照明柱建替え、インターロッキング復旧!

はい、みなさまこんにちは( ゚Д゚)!



台風により倒壊した照明柱の復旧もあと少し、

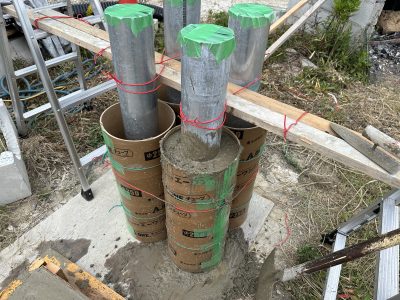

台風で倒壊した照明柱建替え工事②!

根巻保護コンクリートが十分乾いて固まったということで

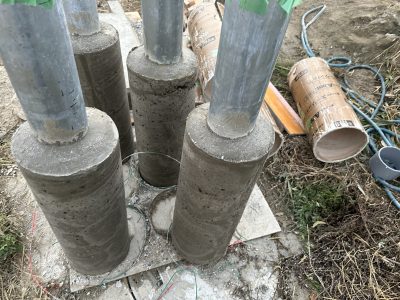

ボイドをばらすと、綺麗に仕上がったコンクリートが

確認できました(*’ω’*)



インターロッキングを復旧していきます(‘ω’)

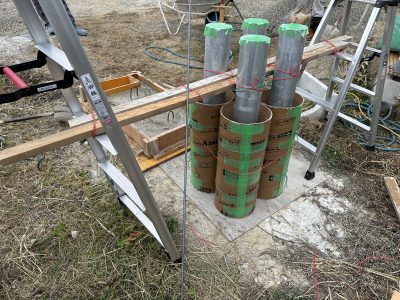

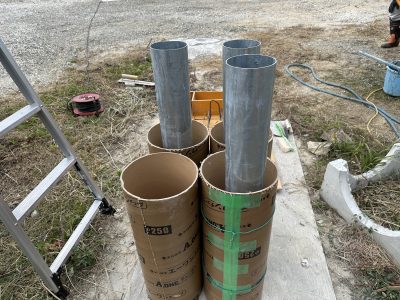

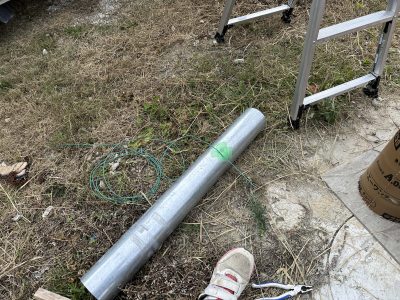

ボイドが増えた分、レンガを幾分かはカットします(‘ω’)

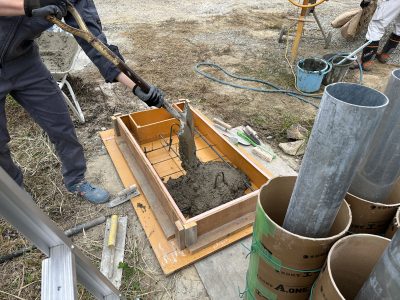

硅砂をまいて、目地を埋めていきます(‘ω’)





振動を与えることで、目地が詰まっていき、

がっちりします(‘ω’)ノ

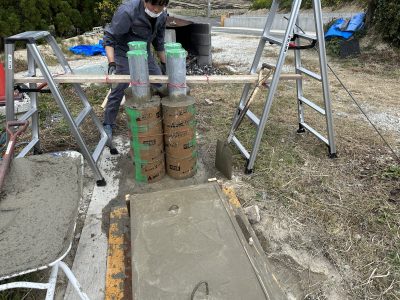

もう一か所も同じように復旧していきます(‘ω’)





綺麗にしあがりました(‘ω’)





管理番号シールと、注意喚起を促すシールを貼り、

工事が完了です(^^)/



こちらも完了(‘ω’)ノ

予算がおりるのであれば、、

毎年、50本くらい建替えていきたいです、、(; ・`д・´)W



変える必要のある老朽化している照明柱は

私が把握しているだけでも100本以上あります(; ・`д・´)



あとは行政が納得して予算をあててくれるように

必死に提案していくことが重要です(‘ω’)



2+

橋上照明柱、建替え③!

はい、みなさまこんにちは( ゚Д゚)!



橋上照明柱、建替え②!

橋上照明柱建替え工事も大詰め(*’ω’*)

前回ベースコンを打設して、乾くのを待ってましたが、

充分乾いたころに現場に伺うと、



綺麗に仕上がっていました(*’ω’*)



この日は、ジョイントユニットという商品を

取付ます(‘ω’)ノ



昔のようにジョイントボックスがあって、その中にブレーカー



、、といった仕様ではやはり結露したりして、

結局絶縁が悪くなってしまうため、



防水の開閉器にリード線がついていて、

そしてテストスイッチも備えついている、

ジョイントユニットを取付します(*’ω’*)



カットアウトスイッチにテストスイッチがついたような

形ですね(*’ω’*)



はい、ユニットを取付し、結線が完了(*’ω’*)

これでいちいち照明盤にいかなくても



この場所で試験点灯できます(‘ω’)ノ



点灯させて、作業完了(*’ω’*)



言い忘れてましたが、こう見えて、

照明柱はテーパーのアルミポールです(*’ω’*)



アルミに、粉体塗装でこげ茶の指定色に(*’ω’*)



綺麗な仕上がりですね(*’ω’*)







予算に限りがあるとはいえ、出来るだけアルミポールで

取替していき、腐食しない将来に代えていきたいです!





1+

既製品照明柱建替え②、照明柱取替工!

はい、みなさまこんにちは( ゚Д゚)!



既製品照明柱建替え①、塗装工!

今回の照明柱建替えは、

アルミポールではなく、普通の鋼管柱なので、

前回、錆止め状態で納品された照明柱を塗装致しました(‘ω’)



塗装面が十分乾いたので、

今回は建替えしていきたいと思います(*’ω’*)



まずは1本目ですが、

充分安全区画をほどこして、歩行者や自転車で通行する

一般の方を規制します(‘ω’)ノ



まず、照明柱の柱上部を切断して、撤去します(‘ω’)ノ



この曲がったアームと灯具はそのまま再利用します(‘ω’)ノ



ある程度掘削していき、

照明柱をすっぽぬくわけですが、



振動や回転を与えて、埋まっている地中面に隙間が

出来ると、引抜きやすいわけです(‘ω’)



人力では到底及びませんが、重機を上手く使えば、

効率よく作業は進んでいきます(‘ω’)





砂や土を掃除機で吸いこんで、既定の深さまで

掘り進めていきます(‘ω’)



地中からの電源線は短い為、予め継ぎ足して、

保護管もまた継ぎ足しておきます(‘ω’)



しっかりと根入れ深さが確保できます(‘ω’)ノ



準備が整ったので、照明柱を建柱します(‘ω’)ノ



クサビをうって、方向や建ちを確認して、

砂を穴に敷きつめていきます(*’ω’*)

砂をいれては水で締めていきます(*’ω’*)



この作業だけでおおよそ固定されて動かなくなります(‘ω’)



今回は予算の都合上、出来るだけ再利用することになって

おり、灯具から点検口までの電線もそのまま再利用(‘ω’)



根巻保護コンクリートを打設したあとは、ベース部を

整える為に

アスファルトにカッターだけいれておきます(‘ω’)



もう一か所建替えするのですが、

2か所が近いため、もう一本建柱してから

ボイドを打設すると致します(*’ω’*)





、、次回へ続く(; ・`д・´)!

1+

既製品照明柱建替え①、塗装工!

はい、みなさまこんにちは( ゚Д゚)!



照明柱の根元調査により、腐食が進んでいて

補強ではカバーしきれない状態の2か所がありましたが、

照明柱修繕、根巻コンクリート打設①!

照明柱修繕、根巻コンクリート打設②!



灯具と、照明柱基礎を再利用し、

照明柱を取替することにしました(‘ω’)ノ



照明柱を注文したのですが、

今回は予算の都合上、アルミポールではなく、

既製品のサイズで鋼管柱となりました(; ・`д・´)



コスト面で優れている、この規制品のポールは、

長さや穴の位置、などカスタマイズが出来ず、

塗装もサビ止め塗装までで納品されます(; ・`д・´)



そこで、現場の照明柱の長さに合わす為、

上下を切断します(; ・`д・´)



そして、指定色に塗っていきます(; ・`д・´)

建柱してから塗装してもいいのですが、



現場作業を少しでも減らすべく、

予め2回塗りをしておきたいと思います(‘ω’)ノ



ポールを地面に横倒しにした状態だと、

どうしても塗料が下方向に垂れて、

綺麗に仕上げれないので、



建てて、起こした状態で塗ります(‘ω’)ノ



中塗りが終わると、

数日後、しっかり乾いて、仕上げ塗りにはいります(‘ω’)ノ





綺麗に仕上がったので、

充分乾いてから、2カ所同時に建替え作業を

していきたいと思います(‘ω’)ノ



、、次回へ続く(; ・`д・´)!

3+

PARTAGER(パルタージェ)のマーブルデニッシュ!

はい、みなさまこんにちは( ゚Д゚)!



お土産でいただいた高級なマーブルデニッシュをご紹介(*’ω’*)



東京渋谷は表参道にある バールアヴァンパルタージェという

洋食、フランス料理のお店が、オンラインにて全国に出品して

いるマーブルパン(*’ω’*)



サイズ感としては、小ぶりで、

シックな梱包に身を包んでいる4枚組のマーブルパン(*’ω’*)



アソートという4つの味が入っているシリーズで、



京都三食(抹茶、イチゴ、プレーンの三つが折り重なる)

メイプルキャラメル、

祇園辻利抹茶あん、

モカショコラ



が入ってます(*’ω’*)



こんな感じ(*’ω’*)



ちょっと、モカショコラあけてみます(; ・`д・´)



見映えも楽しめますが、

もちろんデニッシュといいますか、高級食パン系の

やわらかい食パン生地がおいしゅうございます(*’ω’*)



京都三食、、



三食がおりなすハーモニー(*’ω’*)



4枚入りで1062円(税込)です(*’ω’*)

3+

施工管理等Eラーニングで試験対策!

はい、みなさまこんにちは!



今年も、施工管理など試験に挑戦は続きます(*’ω’*)

これは向上心がある人は毎年毎年挑戦してるとは

思いますが、

弊社の仕事内容てきに、

電気工事の資格だけとはいかないので、



土木や管工事のいろんな資格を取得していく必要が

あります(; ・`д・´)



近年、受験資格等の制度に変更があり、

17歳以上でも2級の施工管理技士を受験することが

できます(‘ω’)ノ



ただし、1次検定を合格しても、3年後でないと

2次検定が受けれないというもどかしい制度(; ・`д・´)





しかし抜け道というものはあるもので、



今年、うちのエースくんは19歳以上なので、

1級の施工管理技士の1次検定は新制度により受験できるので

1級土木の1次検定を受験します(*’ω’*)



これでたとえば1次検定に受かった場合、

1級のばあいは 5年後にしか2次試験が受けることが

できません(特定実務経験1年以上で、3年後に緩和)が、



2級の場合、2級1次検定合格後、本来3年後に2次検定

が受けれるのが、

1級の1次検定合格者は 1年後に、2級の2次検定が

受けれます(*’ω’*)!!



すなわち、

2級1次→1級1次→2級2次→1級2次

の順番で受験していくと、

2級施工管理技士は 2年目に取得、

1級施工管理技士は、3年目に取得 できる(; ・`д・´)!



施工管理技士をもっと価値のあるものとして

確立するためにはいいとは思いますが、



、、その年に受験して、頭脳さえあれば取得できた時代は

令和10年には終わり

この新制度だけになってしまいます(; ・`д・´)



私は、前年度滑ってしまった建設機械施工1級を

今年も挑戦です( 一一)



私は旧制度で実務経験15年以上などの適応で、

どんな1級施工管理もいきなり受験できるので、



新制度に完全移行される前に頑張って取得します!



なかなかしかし、ゆっくり勉強できる時間もなく、

頼れるのは、スマートフォンやパソコンにて



隙間時間を活用して勉強できるEラーニングです(‘ω’)ノ



どの分野をどれだけ今勉強しているかなどが見れたり、

テキストの内容がスマホ上で同じようにみれるので、

分厚いテキストを持ち歩かなくて済みます(; ・`д・´)



施工管理も大事ですが、消防設備士も必要なので、

甲種4類のEラーニングも

エースとともに、共有して勉強します(; ・`д・´)



隙間時間を駆使して、

仕事しながら、またプライベートの時間でも

効率よく勉強していくしかないのです(; ・`д・´)



社会人なので、学生のように時間がないんですね(; ・`д・´)



勉強する時間さえあれば、、



なんて言い訳にしかならないですね(; ・`д・´)ちーん

3+

児童クラブ天井照明LED化工事!

はい、みなさまこんにちは( ゚Д゚)!



学校のLED化工事はどんどん進んでおりますが、

忘れられがちなのが、児童クラブ、、(; ・`д・´)



学校とは、管轄違うので、 プレハブなどで

別棟で児童クラブが設置されている学校は、LED化工事

されていないところが多いです(; ・`д・´)



今回は、まだ本校舎のLED化工事もされていませんが

増設棟に児童クラブがあり、そちらを先にLED化工事

していきます(*’ω’*)



こちらが作業前の蛍光灯の風景(*’ω’*)



点灯させてみても青く、、なんかどんよりしてます(; ・`д・´)



予算の都合もあるので、ガンガンに明るくすることは

出来ませんが、こちらがLED化後です(‘ω’)



黒板灯は器具がちょっと高いので、おなじライトバーにて

6900ルーメンタイプ8台です(‘ω’)ノ



古い器具は、ワッシャがついて無くて、

多分全部おなじパターンで照明を取付しているので、

少々手抜き工事だな、、と感じながら取替(‘ω’)



寸切りボルトをカット(‘ω’)

今では電気屋さんならだれもが持っているはず(‘ω’)

LED化工事には欠かせない代物(‘ω’)



新しくライトバーを取付したら、点灯確認(‘ω’)

そして絶縁測定にて電線などを挟んでいないかも

しっかり見とかないといけません(‘ω’)

黒板灯も取替して、作業完了(‘ω’)



3+

台風で倒壊した照明柱建替え工事②!

はい、みなさまこんにちは( ゚Д゚)!



台風で倒壊した照明柱建替え工事①!

前回照明柱を一本建替え致しましたが、

今回もお隣の照明柱を建替えようと思います(‘ω’)



今回の照明柱は、まだ撤去が済んでいない為、まずは

既設の照明柱を撤去するところから(‘ω’)



数か月前に、根元をガッチリ補強した状態でしたが、



まずは根元を掘削していきます(‘ω’)



照明柱と基礎の穴の隙間をだいぶ砂をかい出せたので、

ユニックのウインチがあれば、おそらく

引っこ抜けるであろうということで、、



ズボっとひっこぬきます(‘ω’)



腐食による穴あきも確認できて、いつ倒れても

おかしくないような状態でした(; ・`д・´)



さらに基礎の穴の中を掃除してできるだけ

深く埋め込めるようにします(‘ω’)ノ



そして新しい照明柱を建てます(‘ω’)



クサビをうち、砂を充填していき、

水締めで固定(‘ω’)ノ



点検口内の接続を終えて、



根巻保護コンクリートを打設します(‘ω’)ノ



これで、隣の照明柱とともに、

コンクリートが固まって強度がでるのをしばらく待ち、



GL面の仕上げを行います(‘ω’)



3+

台風で倒壊した照明柱建替え工事①!

はい、みなさまこんにちは( ゚Д゚)!



台風でお盆に倒壊した照明柱、、時は12月の寒空のもと

やっと復活する時が来ました(; ・`д・´)

台風で倒壊した照明柱、準備工!

まずは、台風で倒壊したほうの照明柱を建てていきます(‘ω’)



こちらは、すでに古い地中に埋まった照明柱部分を

撤去しているので、差し込むだけなのです(‘ω’)



新しい照明柱は、点検口の位置を出来るだけ上げて、

根巻保護コンクリートを高く打設して、

また数年間根元の腐食防止に努めます(‘ω’)



なので、地中からきた電源線の長さが足りない場合は

予め継ぎ足してから建柱作業します(‘ω’)ノ



このように、電源線を継ぎ足して、PFD管やFEP管も

継ぎ足して、保護してから、

ポールを建てます(‘ω’)



水平を確認して、クサビを4方向打ち込み、

まわりを砂で埋めて、水締めします(‘ω’)ノ



ボイドを長めに切って、コンクリート打設(‘ω’)ノ





点検口で結線して、点灯を確認しておき、





養生して、コンクリートが固まるのを数日間

待つことにします(‘ω’)ノ



固まったら、インターロックを戻して綺麗に

GL面を仕上げますが、



まずは隣の照明柱を同じように建替えてしまいます(‘ω’)



、、次回へ続く(; ・`д・´)

3+

橋上照明柱、建替え②!

はい、みなさまこんにちは( ゚Д゚)!



橋上照明柱、建替え①!

橋上照明柱の建替え工事ですが、

前回新しく照明柱が設置されて、ボイドのコンクリート

打設まで完了しました(‘ω’)



数日後、ボイドをばらしました(‘ω’)

モケモケがついてますが、これはきれいに掃除すると

して、、



それより、マメもなく綺麗にコンクリートが打設完了

出来たことが嬉しいです(‘ω’)



さて、最後の仕上げとして、

セメント着色料をまぜながら、ベース部の仕上げコンを

打設します(*’ω’*)

打設完了(*’ω’*)



排水の小さな溝も左官仕上げで(*’ω’*)



これで、また数日間乾くのを待ちます(*’ω’*)



3+
